目次
はじめに
「課題管理表ってそもそも何を書けばいいの?」「テンプレはあるけど、どこまで埋めればいいのか分からない…」と手が止まっていませんか。
実際にプロジェクトを進めていると、課題が出てきたときにメモのまま放置してしまったり、誰が対応するのか曖昧なまま時間だけが過ぎてしまうことも多いですよね。結果として、後から「あの件どうなった?」と確認が増え、管理がうまく回らない原因になってしまいます。
本来、課題管理表は「今どんな問題があって、誰が・いつまでに・どう動くのか」をひと目で分かる状態にして、迷わず対応できるようにするためのものです。ですが、項目の意味や書き方が曖昧なままだと、形だけ作っても実際には使えない表になってしまいます。
この記事では、そのまま使えるテンプレの形をベースに、どの項目に何を書けばいいのか、実際に手を動かしながら埋められるレベルまで具体的に整理しています。順を追って確認していけば、今日からそのまま使える課題管理表を作れるようになります。
課題管理表とは?

プロジェクトを進める中で「何が問題なのか分からないまま進んでいる」「タスクは管理しているのにトラブルが繰り返される」と感じたことはありませんか。こうした状態は、タスクと課題が混同され、対応すべき問題が整理されていないことが原因で起こります。
課題管理表は、進行中に発生している問題を可視化し、誰が・いつまでに・どう対応するかを明確にするための管理ツールです。
ここでは、タスク管理との違いを整理しながら、課題管理表の役割と必要性を具体的に解説していきます。
課題管理表の定義(タスク管理との違い)
課題管理表とは、進行中のプロジェクトで発生している「問題・懸念・未解決事項」を一覧化し、1件ごとに担当者・期限・対応状況を紐づけて管理するための表です。
タスク管理は「やるべき作業」を管理するのに対し、課題管理表は「予定通り進まない原因となる事象」を管理します。
たとえば、タスクが「設計書を3月30日までに作成する」であれば、課題は「仕様が未確定で設計に着手できない状態」として登録し、担当者を1人に固定し、解決期限を日付で設定し、対応状況を「未対応・対応中・解決済み」のいずれかで更新します。
こうしてタスクとは別に課題を管理することで、遅延の原因を特定し、誰がいつまでに解消するかを明確にできます。
課題管理表が必要な理由(放置すると起きる問題)
課題管理表を作らずに運用すると、課題が担当者の頭の中や個別のチャットに分散し、3日〜7日で対応漏れが発生しやすくなります。
対応期限が明記されていない状態では、優先度の判断が個人任せになり、同時に5件以上の課題を抱えた時点で重要度の低いものから順に後回しにされ、結果として期限超過が連鎖します。
また、担当者が不明確なまま進むと、1つの課題に対して確認や指示の往復が2回以上発生し、1件あたり30分〜1時間の無駄な調整時間が増えます。さらに、進捗状況が一覧で確認できないため、週次ミーティングでの状況把握に毎回15分以上かかり、意思決定が遅れます。
この状態が続くと、同じ原因の課題が月に2回以上繰り返され、再発防止の判断もできなくなります。
プロジェクトマネジメントの課題管理表の完成テンプレート

課題管理表は考え方だけ理解しても、実際に使える形になっていないと現場では機能しません。特に、最初から項目を作り込もうとして手が止まるケースや、逆に項目が足りずに管理が崩れるケースはよくあります。
重要なのは、すぐに入力できる最小構成と、実務で抜け漏れなく管理できる拡張構成を使い分けることです。
ここでは、そのまま使えるシンプルなテンプレートと、実務対応までカバーできる拡張テンプレートを具体的に紹介していきます。
シンプルな課題管理表

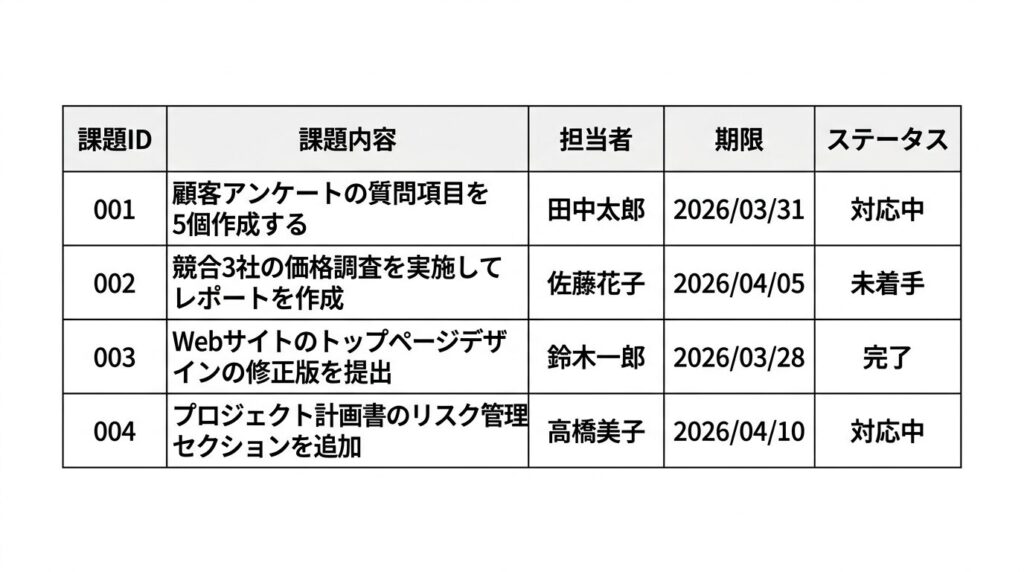

シンプルな課題管理表は、列を「課題ID」「課題内容」「担当者」「期限」「ステータス」の5項目に絞り、1行につき1課題だけを登録する形で作成します。
課題IDは連番で「001」から付けて重複を防ぎ、課題内容は20文字〜40文字で具体的な作業単位まで書き切ります。担当者はフルネームで1名に固定し、期限は「2026/03/31」のように日付で明記します。
ステータスは「未着手・対応中・完了」の3種類に限定し、更新時は必ず当日中に変更します。
この5項目に限定することで、入力にかかる時間を1件あたり1分以内に抑えながら、対応漏れと期限遅延を防止できます。
実務で使える課題管理表(拡張テンプレ)

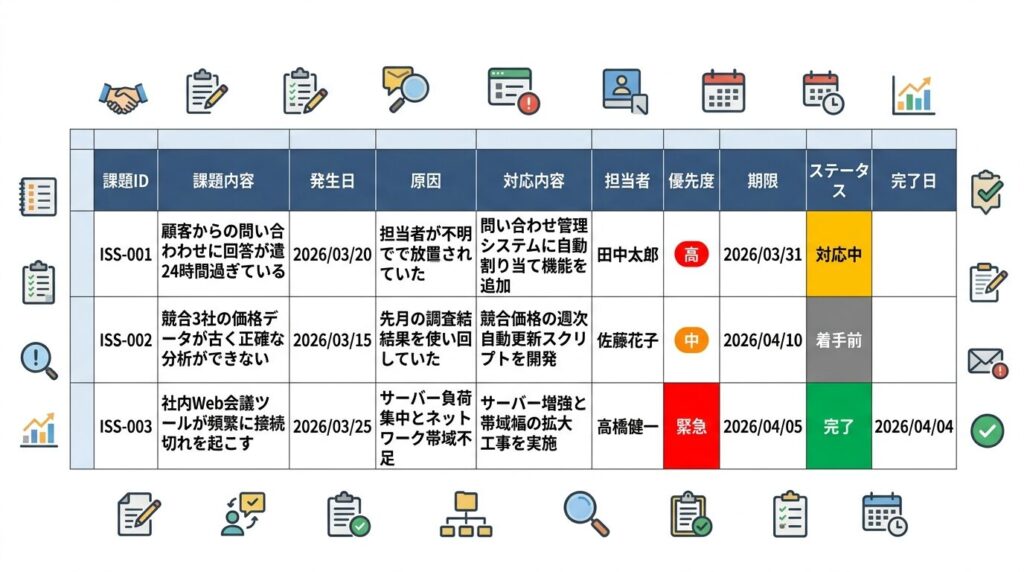

実務で使う拡張テンプレは、列を「課題ID」「課題内容」「発生日」「原因」「対応内容」「担当者」「優先度」「期限」「ステータス」「完了日」の10項目で構成します。
課題IDは「ISS-001」の形式で一意に管理し、発生日は「2026/03/27」のように記録して滞留日数を計算できる状態にします。原因は30文字以内で直接的な要因だけを記入し、対応内容は実行する作業を1つに分解して具体的に書きます。担当者は1名に固定し、優先度は「高・中・低」の3段階で設定して着手順を決めます。
期限は日付で指定し、ステータスは「未着手・対応中・確認待ち・完了」の4段階に分けて更新します。
完了日は実際の完了日を入力し、発生日との差分で対応にかかった日数を把握できるようにします。
この構成にすることで、1件ごとの原因と対応結果を紐づけて管理でき、再発の判断と優先順位の調整を同時に行えます。
プロジェクトマネジメントの課題管理表の項目と書き方

課題管理表はテンプレートを用意しても、「どこまで書けばいいのか分からない」「人によって書き方がバラバラになる」といった状態では管理が機能しません。特に、内容の粒度や優先度の判断基準が曖昧だと、重要な課題が埋もれたり、対応の遅れにつながります。
迷わず埋められる状態にするためには、各項目ごとに「何を・どのレベルまで書くか」を明確にすることが重要です。
ここでは、基本項目の具体的な書き方と、実務で必要になる追加項目の使い分けまで整理していきます。
基本項目の意味と書き方(ID・内容・優先度・担当・期限・ステータス)
課題IDは「ISS-001」のように連番で付け、同じ番号を二度使わないことで1件ずつ確実に識別します。内容は20文字〜40文字で作業単位まで具体化し、「何をいつまでにどうするか」が一読で判断できる形にします。
優先度は「高・中・低」の3段階に固定し、高は期限3日以内または他タスクを止める影響があるもの、中は期限7日以内、低はそれ以外と基準を決めて迷わず振り分けます。担当はフルネームで1名に限定し、複数人を設定しないことで責任の所在を明確にします。
期限は「2026/03/31」のように日付で指定し、時間単位が必要な場合のみ「2026/03/31 18:00」と時刻まで記載します。
ステータスは「未着手・対応中・確認待ち・完了」の4種類に限定し、作業を開始した時点で当日中に更新することで進捗の遅れを即座に把握できる状態にします。
追加で使う項目(原因・影響・対応策など)
原因は30文字以内で直接的な発生要因のみを書き、「なぜ起きたか」を1つに絞って記録します。
影響は「売上が○円減少」「作業が2時間遅延」のように数値で書き、どの範囲にどれだけ影響したかを判断できる状態にします。対応策は実行する作業を1つの行動単位まで分解し、「〇〇を修正して再テストする」のようにそのまま作業に移れる形で記載します。
これらを分けて書くことで、原因と結果が混ざらず、同じ原因が2回以上発生した時点で再発と判断でき、優先度の引き上げと対策の見直しを即座に行えます。
プロジェクトマネジメントの課題管理表の作り方(迷わない3ステップ)

課題管理表は項目だけ分かっていても、実際にどの順番で作ればいいのかが曖昧だと手が止まりやすくなります。
特に、思いついた問題をそのまま並べるだけでは管理しにくく、優先順位や担当も決めきれないまま形だけの表になりがちです。迷わず作るには、課題を出す、整理する、動かすという順番で進めることが重要です。
ここでは、課題管理表を実際に作成するときの流れを3ステップで分かりやすく整理していきます。
①課題を洗い出す
課題を洗い出すときは、まず進行中の作業を開始前・進行中・完了前の3段階に分け、その中で止まっているもの、遅れているもの、判断待ちのものを1件ずつ書き出します。
この段階では解決策まで考えず、「何が進行を止めているか」だけを20文字〜40文字で記録します。1つの文章に2件以上の問題を入れると担当と期限を分けられなくなるため、必ず1行1課題で分けます。
洗い出しの基準をそろえることで、後の整理で抜け漏れが減り、優先度や担当を決める前の一覧を10分〜15分で作れる状態にできます。
②項目に沿って整理する
洗い出した課題をそのまま並べるのではなく、課題IDを「ISS-001」から順に付け、内容・優先度・担当・期限・ステータスの各項目に1件ずつ当てはめていきます。
内容は20文字〜40文字で作業単位まで分解し、1行に複数の作業が含まれている場合は分割します。
優先度は「高・中・低」の基準に従って即時に振り分け、担当は必ず1名のフルネームで確定させます。
期限は「2026/03/31」のように日付で設定し、未設定のまま残さないようその場で入力します。
ステータスは初期状態を「未着手」に統一し、ここまでの整理を1件あたり30秒以内で完了させることで、全体の一覧を15分以内に整えられる状態にします。
③優先度と担当を決める
優先度は「高・中・低」の3段階で即時に決め、高は期限3日以内または他の作業を止めているもの、中は期限7日以内、低はそれ以外と基準を固定して振り分けます。
担当はその課題を最後まで完了させる責任者を1名だけフルネームで指定し、複数名を設定しないことで判断と作業の停滞を防ぎます。
優先度と担当を同時に決めることで、着手順と実行者がその場で確定し、1件あたり10秒〜20秒で次の行動に移れる状態を作れます。
プロジェクトマネジメントの課題管理表の運用で失敗しないためのポイント

課題管理表は作るだけでは意味がなく、運用が崩れるとすぐに形骸化します。
特に、更新されないまま古い情報が残る、担当や期限が曖昧で動かない、ステータスが放置されて実態とズレるといった状態になると、管理表として機能しなくなります。失敗を防ぐには、最低限守るべき運用ルールを最初に決めておくことが重要です。
ここでは、現場で崩れやすいポイントに絞って、運用を維持するための基本ルールを整理していきます。
更新ルールを決める
更新ルールは「更新タイミング」「更新者」「更新内容」の3点を固定して決めます。
更新タイミングは作業開始時と終了時の当日中、さらに1日1回の定時確認として18:00までに全件を見直すように設定します。
更新者は担当者本人に限定し、代理更新を認めないことで情報のズレを防ぎます。更新内容はステータス変更と期限の見直しの2点に絞り、変更があった場合は必ずその場で反映します。
このルールを守ることで、1日以上更新されていない課題が発生せず、進捗の遅れを翌日まで持ち越さない状態を維持できます。
担当と期限を必ず明確にする
担当は必ずフルネームで1名に固定し、複数名やチーム名を設定しないことで、誰が最終責任を持つかを一目で判断できる状態にします。
期限は「2026/03/31」または必要に応じて「2026/03/31 18:00」のように日付または時刻まで指定し、未設定のまま登録しないようにします。
担当と期限が同時に明確になることで、着手の判断と完了基準がその場で確定し、確認や指示の往復を減らしながら、期限超過を未然に防げます。
ステータスを放置しない
ステータスは作業開始時と終了時の当日中に必ず更新し、「未着手・対応中・確認待ち・完了」の4種類から現状に合うものへ即時に切り替えます。
更新が1日でも止まると実際の進捗と管理表の内容に差が生まれ、優先度の判断と着手順がずれて期限超過が発生します。更新の遅れを防ぐため、担当者は18:00までに全件を確認し、状態が変わっていないかを見直してから終了する運用に固定します。
これにより、進捗の遅れを当日中に検知でき、翌日への持ち越しを防げます。
まとめ
課題管理表は「課題を並べる表」ではなく、「誰が・いつまでに・何をするか」をその場で決め、実行までつなげるための管理ツールです。タスクと分けて管理することで、遅延やトラブルの原因を切り分け、対応漏れを防げます。
まずは「課題ID・内容・担当・期限・ステータス」の5項目で1件1分以内に登録できるシンプルな形から始め、必要に応じて原因や対応内容を追加していくことで、無理なく運用を定着させられます。
作成時は「洗い出す→整理する→優先度と担当を決める」の順で進め、運用では「当日中の更新」「担当と期限の固定」「ステータスの放置防止」の3点を徹底することが重要です。
これらを守ることで、課題が滞留せず、進捗のズレや確認コストを減らしながら、プロジェクト全体を止めない状態を維持できます。
